一、工程进度(截至5月8日)
新校区建设项目规划规模为54.6804万平方米,总用地面积为1497亩(含宜春市公共实训基地60亩)。截至目前,28栋单体建筑已全部封顶,装饰装修和设备安装施工正在紧锣密鼓地进行中。
其中,公共服务设施9栋,总建筑面积为112913平方米:图书综合楼内墙粉刷完成,铝合金窗户和裙楼玻璃幕墙框架安装完成,正在进行外墙油漆、卫生间瓷砖铺贴、内墙仿瓷等施工;大会堂内墙粉刷完成;师生活动中心栏杆安装完成,楼层刮白、地砖铺贴及外墙油漆施工接近尾声;1号风雨操场外墙真石漆底漆施工、卫生间地砖铺贴、内外墙粉刷完成,室内仿瓷施工接近尾声;1号体育场内墙粉刷基本完成,外墙油漆施工接近尾声。
教学楼7栋,总建筑面积为185585平方米:3号学院楼内墙仿瓷、室内水电消防安装、室外雨污管网施工及卫生间和教室瓷砖铺贴工作基本完成,外墙真石漆施工以及教室门和大楼栏杆的安装工作接近尾声;1号学院楼内墙粉刷完成,室外管网铺设、教室门和大楼栏杆的安装工作接近尾声,外墙真石漆施工进度已过半;5号、6号学院楼地砖铺贴及楼梯扶手安装工作基本完成,已进入外墙涂料施工阶段;2号、4号学院楼墙体砌筑施工基本完成,已进入内外墙粉刷阶段。
学生宿舍12栋,总建筑面积为163470平方米:A区的7栋学生宿舍消防管道安装、电线穿管、墙体粉刷施工均已完成,正在大面积进行地砖铺贴及内外墙油漆施工;B-6号学生宿舍内外墙粉刷施工接近尾声,开始拆除外架;B-1号、B-2号学生宿舍墙体砌筑施工已完成,进入内外墙粉刷及窗框安装阶段;B-3号学生宿舍墙体砌筑施工接近尾声;B-4号学生宿舍墙体砌筑施工已过半。
校园道路施工同步推进,部分道路硬化完成,其他道路硬化工作陆续展开。校园绿化工程施工单位已进场,室外景观、绿化用地土方平整工作正在有序推进,已全面启动绿化苗木的种植工作。
目前,建设项目累计完成产值约12亿元,占总工程量的80 %。
二、建设掠影

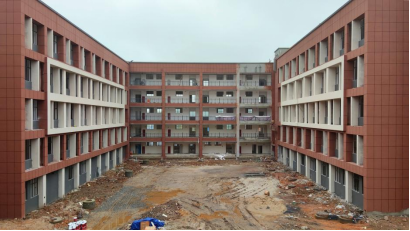

广场
▲ 公共服务设施

师生活动中心

师生活动中心内部

1号食堂

1号风雨操场
风雨操场内部
▲ 教学楼

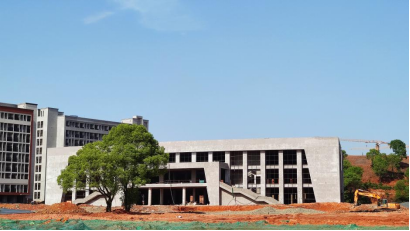

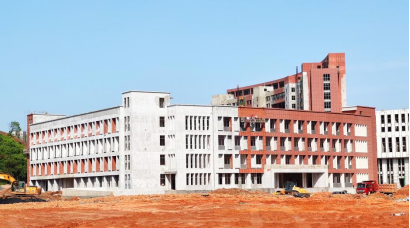

医学院教学楼(3号学院楼)
公共机房、VR实训室、继续教育学院等(6号学院楼)

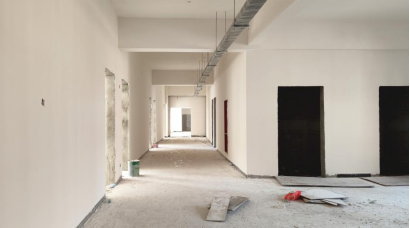

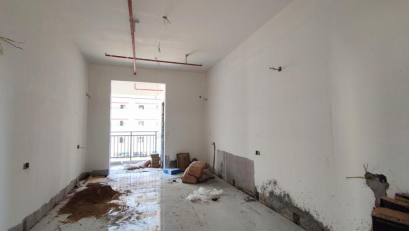

教学楼教室内部

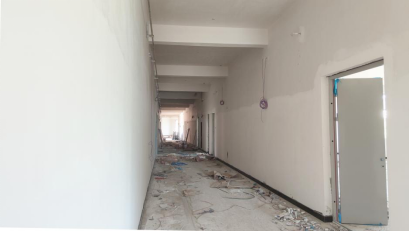

教学楼走廊
▲ 学生宿舍

A区宿舍群

A-1号学生宿舍
B-4号学生宿舍
学生宿舍内部

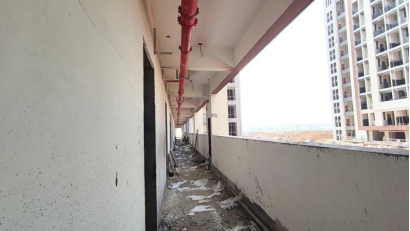

学生宿舍走廊
三、存在的问题及工作安排
(一)防风险 除隐患 打造精品放心工程
部分楼栋的地面瓷砖出现空鼓现象,内外墙粉刷也存在空鼓和开裂的情况,墙面漆施工平整度有待提高;学生宿舍走廊栏板压顶粉刷与施工要求有出入,其阳台区域存在还未完成防水工程验收就铺贴瓷砖的现象;2号、4号学院楼的主体工程已完成,但其基础工程的验收工作还未完全到位。且项目已进入建设冲刺期,多楼栋已拆架,施工现场多是高空作业,易发生高空坠落和物理打击等安全事故,危险性较大。
项目参建各方要高度重视施工安全与质量工作。施工单位要加强对各劳务班组的安全与质量教育培训,强化项目管理人员与施工人员的安全和质量意识,严格按照操作规程作业,对存在的安全和质量隐患及时整改到位。
监理单位要严把工程验收程序,对施工现场的安全生产、扬尘治理、文明施工、劳务管理等工作进行常态化检查,开展彻底、有效的安全和质量隐患排查工作,针对存在的问题及时下发整改通知单,对在规定时限内未整改到位的劳务班组,要采用罚款、停工整顿等措施坚决处治。
学校项目部成立新校区建设项目专项(装饰)工程质量管理领导小组,对施工现场存在的专项(装饰)工程质量问题进行专项检查,督促问题整改到位;定期组织会议,对经常出现的专项(装饰)工程质量问题提出预防措施和对策,防范于未然。
(二)优管理 严监督 树立文明施工形象
1、施工现场冲洗平台的冲洗设备出现故障。施工单位需加大对现场设备的更新和投入力度,对设备进行定期检修, 保证设备长期连续稳定运行,避免因设备非计划停运而影响施工计划。
2、随着天气炎热,施工现场存在带泥车辆通过校园内硬化完成的水泥道路激起扬尘的现象,要及时冲洗施工道路,注重降尘作业,避免扬尘对空气造成污染。
3、施工单位部分劳务班组的负责人未能经常、及时地下工地巡查、对接、协调、落实相关问题。施工单位需进一步加强管理,压实责任,督促各劳务班组的负责人坚守工地一线,能够第一时间对施工过程中遇到的困难和问题与相关人员对接沟通,协商处理办法,落实解决方案。
4、施工现场存在装修材料、废弃物品未按规范要求随意堆放的现象。特别是绿化用地内存在未按要求码放建筑材料的情况,不便于场地平整工作的展开。施工单位需按要求分类、分批、分规格堆放建筑材料,保持施工现场整洁,保证材料堆放区域与建筑物之间的空间关系布置合理,避免因不规范的堆放而影响原材料的质量受损或失效,进一步消除安全隐患,树立安全文明的施工形象。
(三)快推进 提质效 加强道路管网建设
1、项目建设现已进入冲锋期,道路施工进度有待推进。施工单位要抢抓有利天气,在确保施工安全和质量的基础上,全速推进校园道路建设,以确保到搬迁之时,主要道路能够顺利通行。此外,随着气温升高,道路更易出现开裂情况,需进一步提升养护管理水平,切实保证道路质量。
2、施工便道淤泥过多,不便车辆和人员进出,恐影响建筑材料运送。施工单位需派劳务人员及时清理施工便道,做到晴天不扬尘,雨天不泥泞。
3、目前,雨污水井还未完全砌好,又恰逢雨季,已出现泥沙直入排水排污管道的情况。现管道内泥沙淤积较多,后续清理难度大。需加快推进雨污水井的建设和保护工作,提早制定管道内泥沙清理方案。
(四) 早协商 快敲定 落实落细建设事项
目前,项目全面进入装饰装修和安装工程施工阶段,部分事项的确定要加快进度。例如,要尽早启动7号学院楼新风系统的安装工作,以免影响风管安装及吊顶施工;要尽早确认1号、3号、7号、8号学院楼及1号风雨操场的地面铺贴方式;要尽早选定校园路灯、景观灯的样式;要尽早提供校园绿化景观施工图纸及食堂装修施工图纸。所有涉及变更、优化设计及装修材料、施工方式的选定等事项,在与设计单位等相关参建方协商敲定后,学校以书面形式确认。施工单位需根据要求,及时传达到位,组织到位,落实到位。
(五)明重点 抓关键 确保如期整体搬迁
随着整体搬迁时间的临近,项目建设已进入最后冲刺阶段。参建各方要全力以赴加快建设步伐,重点突出图书综合楼、学生宿舍、各二级学院楼的办公室以及大门区域的建设工作,紧盯时间节点,优化施工方案,充实施工力量,科学调配人员,倒排工期,统筹施工,精准发力,确保如期整体搬迁。
(六)强联动 增人手 提高项目建设效率
1、施工单位存在上下对接、东西联动不足,信息传达不够顺畅,对已确定的事项落实不够及时、到位等情况。施工单位的上下级、东西区及各部门、各劳务班组间要加强沟通联动,统一思想,统一目标,统一标准,统一行动,避免因信息传达不到位、施工步调不协调、要求落实不及时,影响建设效率。
2、目前,项目建设多点开花,齐头并进,施工一线在一定程度上存在人员紧张的情况,恐影响建设效率。施工单位要根据实际情况,增加施工人员,合理调配各工种人员数量,充分满足建设需求,确保项目按时按质交付使用。
(七)齐统筹 促合力 加快推进配套工作
目前,项目建设的各项配套工作未能完全统一步调,存在互相牵制的情况。参建各方要强化沟通,加密调度,统筹安排,协同攻坚,奋力推进各项配套工作提档加速,努力做到各环节有效衔接,无缝对接,有序推进。
一要抓紧落实强弱电工程的施工队伍,落实弱电管网的预埋工作。二要全速推进智慧校园建设,加强与合作方的协商力度,尽快明确各项目的资金来源、招投标方式,制定出相关方案;尽早确定有关运营商的店面位置和面积,启动基础网络,校园一卡通、集成门户、网上办事大厅、安防监控系统以及职教诊改平台、5G基站等建设工作。三要加快设施设备采购进程,大力推进空调、电梯、课桌椅、黑板、实验实训设备等采购工作。四要协同布局校园绿化、美化、文化及物业安保等工作。五要及时联系各二级学院,统计二次装修采购所需物品和设备,做好下一步工作计划。
【领导调研】
● 3月24日,九江市卫生学校校长胡维等一行到新校区建设现场参观交流。我校党委书记任军、校纪委书记夏剑宾等人陪同参观。
● 3月25日,阜阳职业技术学院纪委书记王海龙等一行到新校区建设现场参观交流。我校纪委书记夏剑宾等人陪同参观
● 4月1日,经开区一级巡视员黄建军、市人大常委会机关二级巡视员叶小平、市委办正县级督查专员黄国祥、市重点办主任谢航珍、市重大项目办干部钟沛航一行到我校新校区建设项目现场实地督查,掌握项目建设情况,了解项目建设推进中遇到的困难问题,组织协调有关事项。市教体新区建设指挥部办公室主任杨荣辉、常务副主任易国民,我校党委书记任军、校长杨云山、校纪委书记夏剑宾等一行陪同督查。
● 5月8日,校领导率有关部门负责人一行深入新校区建设一线,现场办公,先后到广场、师生活动中心、2号学院楼、广场架空层等建设区域,认真听取有关负责同志和施工单位负责人的情况汇报,研讨确定急需落实的各类事项。随后,校领导一行到广润项目部会议室召开工作调度会,会同食堂承包商以及项目施工单位、监理单位、跟审单位商讨对接食堂装修施工有关事项,听取项目建设情况汇报,调度工程进度,协调工作困难,研究工作举措,安排工作计划。
(供稿 潘睿琦 摄影 曾建兵)
