2021年第7期(总第20期)
主编:龚晓明 2021年7月9日
● 本期导读 ●
★搬迁工作
我校举行新校区整体搬迁启动仪式
校党委书记任军在新校区整体搬迁启动仪式上的讲话
★项目建设
工程进度
建设掠影
存在的问题及工作安排
★领导调研(7条)
★工程动态(2条)
【搬迁工作】
我校举行新校区整体搬迁启动仪式
晴空万里,艳阳高照。6月23日,在这万物生长、欣欣向荣的仲夏时节,我校新校区整体搬迁启动仪式在新校区开物广场隆重举行。我校党委书记、新校区建设指挥部总指挥任军,校长、新校区建设指挥部第一副总指挥杨云山携全体校领导出席启动仪式。全体中层干部和参与第一天搬迁工作的300余名师生参加仪式,共同见证这一历史性的时刻。
上午8时58分,随着杨云山宣布仪式正式开始,21响礼炮响彻云霄,校国旗护卫队迈着铿锵有力的步伐向旗台迈进。在庄严的国歌、悠扬的校歌声中,全体师生肃立注目,五星红旗和一绿一白两面校旗先后冉冉升起,高高飘扬在新校区上空。
仪式上,任军对学校整体搬迁工作的开启表示了热烈祝贺,为在新校区建设中辛勤付出的参建各方以及参建人员致以衷心感谢。致辞中,任军引用国学大师王国维提出的人生三重境界来生动比喻新校区建设的艰辛历程,比喻学校螺旋式上升的发展历程。他表示,无论是新校区建设还是学校的发展,都历经了“独上高楼,望尽天涯路”的立志阶段,付出了“衣带渐宽终不悔,为伊消得人憔悴”的艰辛与努力,才终于迎来了“蓦然回首,那人却在灯火阑珊处”的理想境界。新校区的建成启用翻开了学校发展的崭新篇章,然而,“一所大学仅有大楼是远远不够的,更要有大师”。任军强调,下一步,学校要将精力集中在内涵建设上。他激励全体师生要在新的校区,共同耕耘,共同努力,为建设“美丽宜职、文明宜职、进位宜职、双高宜职、本科宜职”积蓄力量,在出彩宜职绽放新的更大的光芒。
随后,校领导和全体师生移步新校区大门口,为校名揭牌。在漫天的礼花下,在振奋人心的倒计时中,校领导一同揭开红幕,崭新的校徽和八个遒劲有力的烫金大字——“金年会”映入眼帘,熠熠生辉。最后,校领导携全体师生合影留念,记录下这一载入史册的重大时刻,雀跃的神情与欢乐的笑容洋溢在每一位师生脸上,内心的澎湃与喜悦呼之欲出。
启动仪式的落幕标志着学校整体搬迁工作正式开始。六辆身披大红绸带的搬运车载着师生,载着希望与憧憬缓缓驶向学生宿舍。一个生机盎然、蓬勃发展的金年会正在这方崭新的土地上崛起,腾飞。
在新校区整体搬迁启动仪式上的讲话
任军
旭日东升,和风南来,满目苍翠,处处洋溢着喜庆的气氛。今天,2021年6月23日,农历辛丑年五月十四,在这个激动人心的日子里,我们终于奋斗到了历史性的一刻。在全体师生和社会各界的热烈期盼中,我们迎来了金年会的整体搬迁,迎来了学校新的发展机遇。
两年前的昨天——2019年的6月22日,此地满目苍凉,荒山野岭乱草岗。但是在这两年的时间里,全校师生和衷共济,尽锐齐出,历经了“独上高楼,望尽天涯路”的追寻,克服了各种各样的困难:克服了土地报批手续不完整的困难,克服了大雨连绵无法施工的困难,克服了资金压缩调整的困难,克服了疫情期间施工人员返工的困难,终于在两年后的今天,在全体师生的共同努力下,特别是在项目部同志们的艰苦奋斗、辛勤付出下,取得了预期的胜利。项目部的同志们黑了,瘦了,大楼却一寸一寸地长起来了,现在我们看到了满园春色,巍峨楼群屹立在我们面前。
“衣带渐宽终不悔,为伊消得人憔悴”,发强刚毅,砥砺前行,我们终于迎来了“蓦然回首,那人却在灯火阑珊处”的理想境界,顺利实现了搬迁。但现在的新校区还不是很完善,距开学还有两个月的时间,两个月后,我们的学校将变得更美更好更亮!再花5至8年的时间,我们继续完善学校的信息化、文化、美化、绿化、亮化,一座美丽的学府将崛起在宜春这块红色的土地上,成为宜春人民、四方学子殷殷向往的地方。
老师们,同学们,同志们:刚刚,我借用了国学大师王国维关于人生三重境界的论说,从立志到修为到成功来言说学校的发展。可以这样说,学校的成长也一直在经历螺旋式的上升。建设一座新的校区,让学校有更大的发展空间,一直是我们宜职人的梦想。今天,我们终于梦想成真了,我们拥有了这座占地1500亩、充满现代气息的壮丽校园。但是,大学并不仅仅有大楼,更要有大师。今后,我们要以更多的精力,积蓄力量,注重内涵式的发展。前不久,学校通过了教育厅的内部质量考核体系的诊改复核,增强了我们进行内涵式发展的信心和决心,为我们建设“美丽宜职、文明宜职、进位宜职、双高宜职、本科宜职”打下了坚实基础!
老师们,同学们,同志们:让我们在新的起跑线上,凝心聚力,尚德尚贤,惟精惟一,共同见证金年会的发展与成长,共同见证我们自己的成长与强大,让我们在出彩宜职去创造更加辉煌灿烂的明天!
谢谢大家!
2021年6月23日
【项目建设】
一、工程进度(截至7月5日)
新校区建设项目规划规模为54.6804万平方米,总用地面积为1497亩(含宜春市公共实训基地60亩)。截至目前,28栋单体建筑已全部进入装饰装修和设备安装施工阶段。
其中,公共服务设施9栋,总建筑面积为112913平方米:天工楼(图书综合楼)裙楼玻璃幕墙框架安装完成,外墙油漆、石材干挂施工接近尾声,1-5层内墙仿瓷施工、6-12层卫生间瓷砖铺贴基本完成;出彩大会堂(大会堂)外墙面干挂石材预埋铁件安装完成;日新楼(师生活动中心)外墙油漆、防水工程施工及地下室顶板滤水板安装完成,楼层乳胶漆喷涂接近尾声;鲲鹏体育馆(1号风雨操场)外墙屋面瓦施工完成,内墙仿瓷、外墙油漆施工及水电安装工作接近尾声;奋发体育场(1号体育场)看台防水施工完成,内墙仿瓷、外墙油漆施工基本完成;思创楼(8号学院楼)楼梯栏杆安装完成,内墙乳胶漆喷涂和瓷砖铺贴基本完成;思源楼(1号食堂)外墙油漆施工、室外场地和门厅硬化工作接近尾声;知源楼(2号食堂)外墙油漆施工基本完成。。
教学楼7栋,总建筑面积为185585平方米:德济楼(1号学院楼)外墙真石漆施工完成,楼梯栏杆、教室门、卫生间隔断安装完毕,卫生间洗脸台盆和玻璃安装及卫生清理工作接近尾声;和济楼(2号学院楼)墙体砌筑和外墙粉刷施工完成,外架拆除完毕,铝合金窗框安装接近尾声;仁济楼(3号学院楼)外墙真石漆施工完成,灯具和卫生间隔断安装完毕,室内乳胶漆喷涂、玻璃和教室门安装及卫生清理工作接近尾声;正心楼(4号学院楼)内外墙粉刷和保温施工基本完成;博达楼(5号学院楼)、智云楼(6号学院楼)装修工程基本完成;漱艺楼(7号学院楼)瓷砖铺贴、内墙仿瓷施工及内墙乳胶漆喷涂基本完成。
学生宿舍12栋,总建筑面积为163470平方米:静园(A区)的7栋学生宿舍瓷砖铺贴和内墙仿瓷施工完成,外墙油漆施工和门安装工作接近尾声,正陆续展开卫生清理工作;雅园1栋(B-1号学生宿舍)南座地砖铺贴基本完成;雅园2栋(B-2号学生宿舍)保温和粉刷施工基本完成;雅园3栋(B-3号学生宿舍)内墙粉刷施工进度过半;雅园4栋(B-4号学生宿舍)内墙粉刷施工已完成;雅园6栋(B-6号学生宿舍)地砖铺贴接近尾声。
校园道路施工同步推进,西区道路基本硬化完成,东区部分通往学生宿舍的主干道路硬化完成。校园绿化工程有序推进,广场树池区域及广场两边已载种苗木、铺种草皮面积约一万多平方米。
目前,建设项目累计完成产值约12.92亿元,占总工程量的85%。
二、建设掠影

校门
▲ 公共服务设施

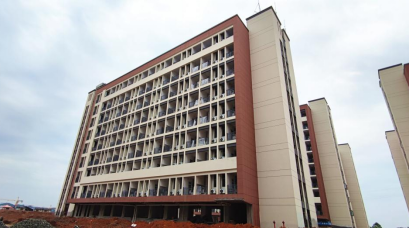

天工楼(图书综合楼)

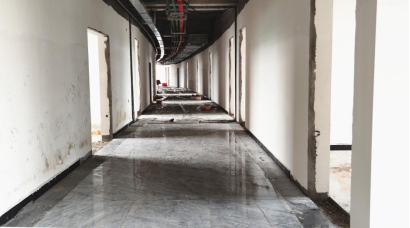

内部

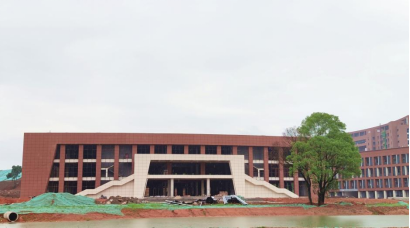

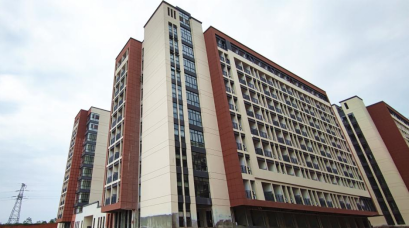

日新楼(师生活动中心)

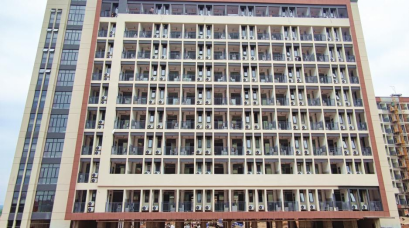

思源楼(1号食堂)

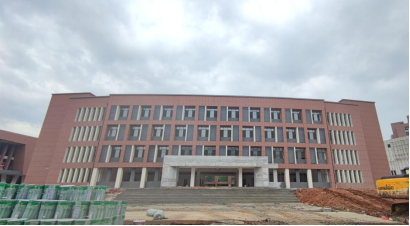

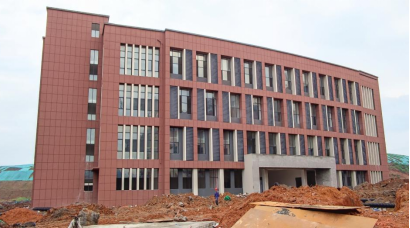

思创楼(8号学院楼)
▲ 教学楼

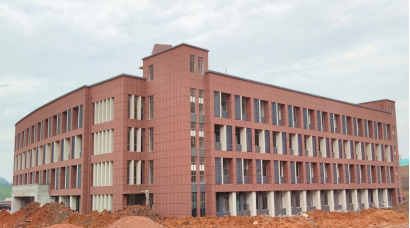

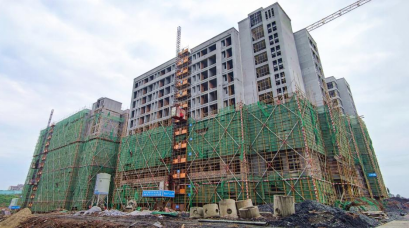

仁济楼(3号学院楼)
漱艺楼(7号学院楼)

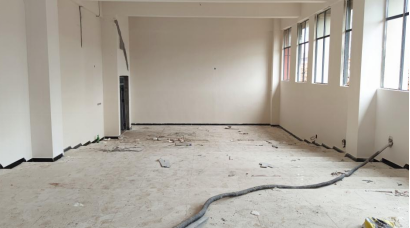

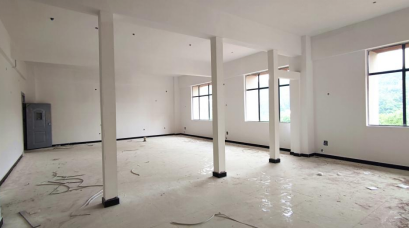

教学楼教室内部
阶梯教室内部
▲ 学生宿舍
静园(A区)空调

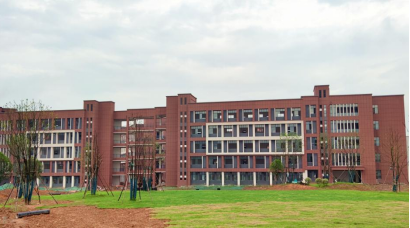

静园4栋(A-4号)
静园5栋(A-5号)

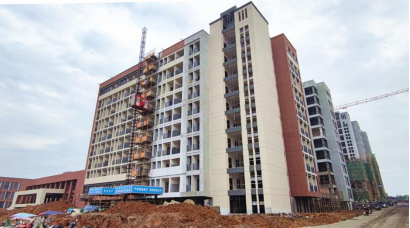

雅园1栋(B-1号)
雅园3栋和雅园4栋(B-3号和B-4号)
三、存在的问题及工作安排
(一)狠抓工程安全 确保建设质量
部分楼栋的电梯井口、阳台、连廊等区域及广场架空层的临边防护设施未完全到位;部分施工机械在未使用的状态下,存在防护门锁闭不严的现象;部分雨污水井及楼栋伸缩缝的间隙处存在未盖盖板,或遮盖不严的情况;作业现场部分人员未正确佩戴安全帽,系挂安全绳,存在安全隐患。天工楼(图书综合楼)北面山体挡土墙施工质量有待提高;漱艺楼(7号学院楼)、思创楼(8号学院楼)部分窗户与墙体缝隙处未封堵密室,容易导致雨水渗入,部分不锈钢栏杆杆件交接处焊接牢固度有待提高;师生活动中心门厅处出现裂缝,已做简单整改,但需进一步完善;部分楼栋的地面瓷砖出现空鼓现象,内外墙粉刷也存在空鼓和开裂的情况,墙面漆施工平整度有待提高;学生宿舍的不少门锁存在锁闭困难的情况,装饰工程施工不够精细。且施工单位存在未及时回复整改通知单的现象。
针对上述情况,施工单位需加强对各劳务班组的安全与质量教育培训,做好逐级安全技术交底工作;需及时回复监理单位下发的整改通知单,确保全部问题整改到位;需开展自查自纠,要求专职安全员严格履行岗位职责,加强工程安全和质量巡查,及时发现和制止作业人员违章行为,第一时间排除安全和质量隐患。
监理单位需对施工过程进行全过程、全方位的安全质量监督、控制与检查,及时发现问题和隐患,提出整改意见,并现场下发整改通知单,对在规定时限内未整改到位的劳务班组,应以罚款、停工整顿等措施坚决处治。
学校项目部成立新校区建设项目专项(装饰)工程质量管理领导小组加大对施工现场的监督、检查力度,各施工小组要全面了解和掌握所负责区域的建设状况,及时发现安全和质量隐患,并督促隐患的整改,对无法立即解决的问题,迅速同有关负责人联系、反应,并形成问题清单在工作调度会上汇报,多方协调、沟通,以确保施工项目安全和质量目标的实现。
(二)强化门区管理 科学安排施工
1、现恰逢暑假,又将于新校区开学,易出现学生、家长等与建设工作无关的人员来施工现场参观的现象,要切实加强门区管理,对进入施工现场的人员、车辆进行严格的询问、登记,严禁无关车辆、人员进入,以确保施工现场安全、有序。
2、现处夏季,工人开工晚,收工早,集中在一天之中最热的时段施工,效率不高,易发生中暑等情况。部分施工区域存在工人短缺的现象,尤其是东区的施工队伍未能严格按照倒排的时间节点完成相应的建设工作,急需增派人手,切实加强防暑降温和劳动保护工作,科学合理地安排施工工序、作业时间,进一步提升工程建设效率,确保按计划推进项目建设进度。
(三)全速打通路网 有序排布管线
1、道路施工有待提速。要抢抓有利天气,采取有力举措,在确保施工安全、质量的基础上,开足马力打通路网,确保不因道路问题影响开学。
2、西区管廊工程交叉施工,存在不同类别的管线重叠堆积的情况,管线综合布置的秩序性、科学性、有效性亟待提高。强电、弱电、水管等管线要严格按照规定分开埋设,以免管线之间相互冲突、干扰,甚至产生安全隐患。目前,现场多处雨污水管在交叉施工过程中已被破坏,急需做好标记,在回填土方之前修复完成。
(四)协调多点力量 协同推进建设
目前,学生公寓床、空调、强电、食堂等多家队伍陆续进场施工,交叉工作面大、内容复杂。学校项目部要发挥牵头抓总作用,做好统筹、协调、对接工作,确保各施工队伍的顺利进场和有序施工,并加强对建设现场的巡查、监督,做到及时发现问题,准确分析问题,妥善解决问题;项目总承包单位要做好配套保障工作;各装修队伍与学校项目部、项目总承包单位以及各队伍之间要及时沟通,密切配合,通力协作,严格按照施工顺序、施工规范展开安全、科学、有序、有效的施工。
(五)完善各类图纸 书面盖章确认
目前,项目全面进入装饰装修和安装工程施工阶段,但部分图纸还未到位。例如,要尽快提供纸质版架空层顶板亮化设计图,园林规划设计图,天工楼(图书综合楼)增设强电、弱电图;要尽早确定规划二路门口增设的公交停车场的面积和施工图、学校大门口绿化带和停车位的施工方案与施工图。所有图纸均需学校签字盖章,提供纸质版,以便施工单位按图施工;所有涉及变更、优化设计及装修材料、施工方式的选定等事项,在与设计单位等相关参建方协商敲定后,学校以书面形式签字盖章确认,施工单位根据书面要求及时传达到位,组织到位,落实到位。
(六)统筹配套工作 全力保障开学
目前,项目建设工作已从保搬迁逐步过渡到保开学的倒计时冲刺阶段,各项配套工作的推进速度有待进一步提高。各参建单位要统筹协调,强化沟通,通力合作,攻坚克难,全力以赴把握时间节点,有序快速推进各项目的建设进度,以免因步调不统一致使不同施工项目之间相互脱节,全力确保新学期按时、顺利开学。
一要全速推进弱电管网建设工作。目前,西区各楼栋已进入室外道路和庭院硬化、土方平整工作阶段,但室外弱电队伍还未确定。要尽快确认室外弱电施工队伍,进场施工,以便更好更快地推进室外配套施工,以免对已硬化、整理完成的区域造成二次破坏。二要协同推进设备采购工作,加速空调、电梯、自动扶梯、实验实训设备、课桌椅、黑板等招标采购进程。三要协同布局校园绿化、美化、亮化、文化、物业安保及搬迁等工作。
【领导调研】
● 5月13日,教育部科技发展中心网络信息处处长马亮,唐山工业职业学院原党委书记田秀萍,教育部科技发展中心专家晋军,国家职业教育虚拟仿真示范实训基地总经理项顺、运营部经理周玮一行冒雨到我校新校区建设现场调研指导。省教育厅副厅长裴鸿卫、职成处一级主任科员杨涵深,我校新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部第一副总指挥、校长杨云山,新校区建设指挥部常务副总指挥、校纪委书记夏剑宾等校领导陪同调研。
● 6月17日,江西卫生职业技术学院党委书记潘星星一行到我校新校 区建设现场考察交流。我校新校区建设指挥部总指挥、校党委书记任军,新 校区建设指挥部第一副总指挥、校长杨云山,新校区建设指挥部常务副总指 挥、校纪委书记夏剑宾等一行陪同交流。
● 6月18日,校领导一行到新校区大门、广场、图书综合楼等建设区域,现场协商讨论相关事宜,随后到广润项目部会议室召开工作调度会。新校区各部门负责人、项目部施工组各组组长,学校搬迁工作小组有关负责人,项目施工单位、监理单位、跟审单位参加会议,调度工程进度,部署搬迁工作,协调工作困难,研究工作举措,安排工作计划。
● 6月22日,市人大常委会副主任邱玉,市人大常委会委员、教科文 卫委主任龚乔,副主任姜海清,办公室主任张钦一行到我校新校区实地调研 工作。市教育体育局党委副书记、副局长罗丹等人一同调研。我校新校区建 设指挥部总指挥、校党委书记任军,新校区建设指挥部第一副总指挥、校长杨云山,新校区建设指挥部常务副总指挥、校纪委书记夏剑宾等校领导陪同 调研。
● 6月28日,市政协副主席、农工党市委主委程北平率市发改委,市 自然资源局、市人社局、市科技局、农工党市委办有关负责同志一行到我校 新校区建设现场进行调研。市教体新区建设指挥部办公室常务副主任易国 民,我校新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部第 一副总指挥、校长杨云山,新校区建设指挥部常务副总指挥、校纪委书记夏 剑宾等一行陪同调研。
● 6月30日,市政府副秘书长、政府机关党组成员周军率市发改委、市应急管理局、市自然资源局、市教体局、袁州区政府、宜阳新区政府、西气东输公司南昌输气分公司有关负责同志一行到我校新校区建设现场,实地调研西气东输管线防护情况,并研究其迁改工作。市教体新区建设指挥部办公室主任杨荣辉等领导,我校新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部第一副总指挥、校长杨云山,新校区建设指挥部常务副总指挥、校纪委书记夏剑宾等一行陪同调研。
● 7月9日,市政协副主席熊勤香一行到我校新校区建设现场开展“推 进宜春高等教育全面升级,服务宜春经济社会发展”专题协商调研活动。我 校新校区建设指挥部总指挥、校党委书记任军,新校区建设指挥部常务副总 指挥、校纪委书记夏剑宾等校领导陪同调研。
【工程动态】
● 6月16日,教体新区建设指挥部总工程师吴荣华等有关负责人到广润项目部会议室组织召开安全生产工作会议,传达市经济技术开发区安全生产专题会议精神,部署“安全生产月”相关工作。新校区建设指挥部常务副总指挥、校纪委书记夏剑宾出席会议。新校区项目部,项目施工单位、监理单位有关负责人参加会议,汇报工作情况,协调相关问题。
● 6月23日—6月26日,我校学生整体搬迁新校区工作顺利完成。
(供稿 潘睿琦 摄影 曾建兵)
